Post-EEG-Anlagen die Reglung des EEG 2021 im Detail

23. Februar 2021

Post-EEG nun endgültig geregelt


Bis zur Verabschiedung des EEG 2021 war für Anlagen, deren 20-jährige Vergütungsperiode abläuft, der zukünftige rechtliche Rahmen noch nicht abschließend geklärt. Dementsprechend gespannt wurde die zukünftige rechtliche Behandlung dieser Anlagen erwartet. Um diese Lücke zu schließen, erfolgte Ende 2020 eine Novellierung des EEG. In dieser wurde für bestimmte Post-EEG-Anlagen eine Anschlussvergütung festgelegt. Im Rahmen dieses Blogbeitrags werfen wir einen Blick darauf, wie die Anschlussfinanzierung für Post-EEG-Anlagen konkret aussieht:

Post-EEG-Anlagen heißen nun ausgeförderte Anlagen

Der Begriff auslaufender Anlagen aus der EEG-Förderung wurde in der Branche lange als Post-EEG-Anlagen bezeichnet. Mit der Novellierung des EEG 2021 heißen Post-EEG-Anlagen nun ausgeförderte Anlagen. Nach §3 Nr.3a EEG 2021 handelt es sich um Anlagen, die vor dem 1. Januar 2021 in Betrieb genommen worden sind und bei denen der ursprüngliche Anspruch auf Zahlung nach der für die Anlage maßgeblichen Fassung des Erneuerbare-Energien-Gesetzes beendet ist. Mehrere ausgeförderte Anlagen sind zur Bestimmung der Größe nach den Bestimmungen dieses Gesetzes zu ausgeförderten Anlagen als eine Anlage anzusehen, wenn sie nach der für sie maßgeblichen Fassung des Erneuerbare-Energien-Gesetzes zum Zweck der Ermittlung des Anspruchs auf Zahlung als eine Anlage galten.

Für diese Anlagen gilt übergangsweise eine neue Einspeisevergütung (§ 21 Abs. 1, § 100 Abs. 5). Dabei unterscheidet der Gesetzgeber zwischen kleineren Anlagen bis einschließlich 100 Kilowatt und Windenergieanlagen an Land, unabhängig von deren installierter Leistung.

Post-EEG-WKA an Land

Für WKA an Land sind zwei unterschiedliche Fördersystematiken vorgesehen: eine Ausschreibung oder eine feste Einspeisevergütung nach dem Monatsmarktwert. Für Windenergieanlagen an Land ist eine Anschlussfinanzierung bis Ende 2022 vorgesehen. Die Höhe der Vergütung kann über eine Ausschreibung ermittelt werden § 23b Abs. 2. Die Grundlage der Ausschreibungsausgestaltung bildet die Verordnungsermächtigung in § 95 Nr. 3a. Nach dieser dürfen ausschließlich Windenergieanlagen an Land teilnehmen, deren Flächen aus planungsrechtlichen Gründen keine Errichtung einer neuen Anlage zulassen. Das Ausschreibungsvolumen ist auf 1500 MW für 2021 und 1000 MW für 2022 begrenzt. Bei einer Unterzeichnung sind die Zuschläge auf 80 % der Gebote begrenzt. Die Gebotshöchswerte liegen zwischen 3 und 3,8 ct/kWh. Die genaue Gestaltung der Ausschreibung folgt spätestens bis zum 30. Juni 2021 durch die BNetzA.

Für ausgeförderte Windenergieanlagen an Land, die keinen Zuschlag aus einer Ausschreibung nach § 23b Absatz 2 Satz 1 erhalten haben, besteht eine Anschlussförderung bis zum 31. Dezember 2021. Danach ist der Anlagenbetreiber verpflichtet, den Strom selbst oder über einen Direktvermarkter in der sonstigen Direktvermarktung zu vermarkten. Ein Wechsel von der festen Einspeisevergütung für ausgeförderte Windenergieanlagen an Land in die sonstige Direktvermarktung ist nur einmal möglich. Spekulationen auf eine bessere Vergütung sollen so verhindert werden.

Grundsätzlich können alle ausgeförderten Windenergieanlagen an Land ab dem 01.01.2021 eine gesetzliche Anschlussvergütung für das Jahr 2021 erhalten. Die Höhe der zusätzlichen Vergütung richtet sich nach dem Monatsmarktwert abzgl. einer Vermarktungspauschale. Windenergieanlagen an Land ohne Ausschreibungszuschlag erhalten in 2021 und 2022 unterschiedliche, absinkende Zuschläge von 1 ct/kWh bis 0,25 ct/kWh.

Post-EEG-Anlagen kleiner < 100 kW

Auch für ausgeförderte Anlagen bis 100 kW, die keine Windkraftanlagen an Land sind, sieht der Gesetzgeber eine Anschlussförderung vor. Diese können den erzeugten Strom dem Netzbetreiber zur Verfügung stellen und erhalten hierfür einen technologiespezifischen Jahresmarktwert abzüglich einer Vermarktungspauschale. Durch den Einbau eines iMsys erfolgt eine Reduzierung der Vermarktungspauschale. Bei der Weitervermarktung handelt es sich um eine Übergangsregelung bis Ende 2027. Eine Eigenversorgung mit Überschusseinspeisung ist in diesem Modell zulässig.

Des Weiteren gilt eine erweiterte Umlagenbefreiung von der Pflicht zur Zahlung der EEG-Umlage für eigenverbrauchten Strom bei einer installierten Anlagenleistung von 30 kW unabhängig von der jeweiligen Vermarktungsform. Bei Altanlagen über 30 Kilowatt fällt bei Eigenversorgung die reduzierte EEG-Umlage in Höhe von 40 Prozent für die vor Ort verbrauchte Menge an.

Ausgeförderte Anlagen werden automatisch zu der neuen Vergütungsform nach Ablauf der Vergütungsperiode zugeordnet § 21c Abs. 1 EEG 2021. Durch die Begrenzung auf Windenergieanlagen an Land und Anlagen kleiner 100 kW fallen Biogas- und PV-Anlagen mit einer installierten Leistung oberhalb von 100 kW aus der Anschlussfinanzierung. Hier ist eine Vermarktung über die sonstige Direktvermarktung erforderlich.

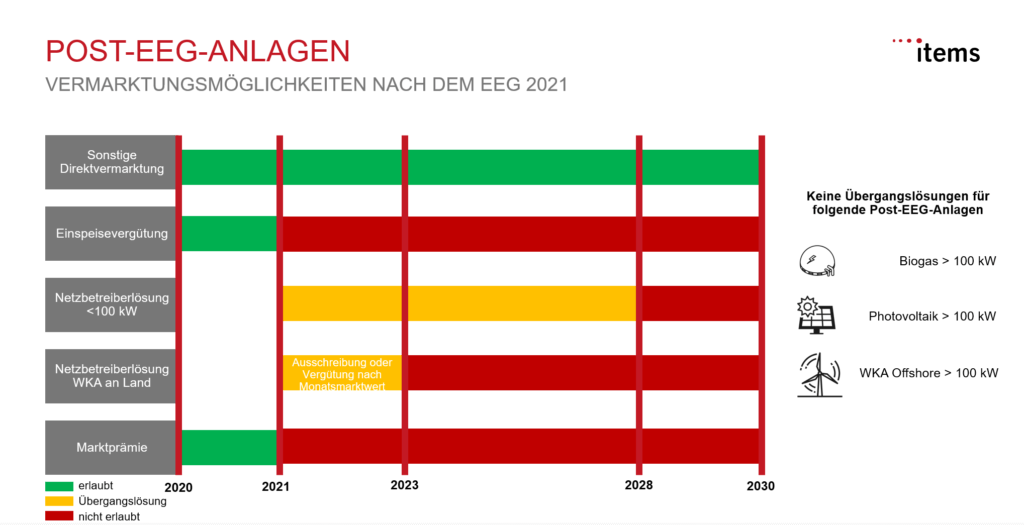

Post-EEG-Anlagen Vermarktungsmöglichkeiten nach dem EEG 2021

Alternative Sonstige Direktvermarktung

Alternativ zur Anschlussförderung haben die Anlagenbetreiber die Möglichkeit, ihre Anlagen in der sonstigen Direktvermarktung weiter zu vermarkten. In diesem Fall sind die Anforderungen des §10b EEG 2021 zu beachten, wonach die Nutzung eines iMsys oder einer anderen Technik zur Messung und Regelung der Ist-Einspeisung erforderlich ist. Anlagen mit einer Leistung von weniger als 100 kW sind von dieser Regelung befreit, sofern die gesamte Einspeisung des Stroms in das Netz erfolgt.

Wenn die Mitteilung beim Netzbetreiber über den Wechsel der Vermarktungsform zur sonstigen Direktvermarktung nicht bis zum 18.12.2020 erfolgt ist, erfolgt automatisch ein Wechsel der Veräußerungsform in § 21c EEG 2021, nach der die Mitteilung an den Netzbetreiber vor Beginn des jeweils vorangehenden Kalendermonats erfolgen muss.

Der Wechsel zwischen den Veräußerungsformen ist für Windenergieanlagen an Land für das Jahr 2021 nur einmal zwischen den Veräußerungsformen der Einspeisevergütung und der sonstigen Direktvermarktung erlaubt §21b Abs.1a EEG 2021.

Hinweis (Update Juli 2021): Voraussichtlich Q4 2021 erscheint beim Springer Vieweg Verlag das Buch Post-EEG-Anlagen – Praxishilfe für Energieversorgungsunternehmen und Anlagenbetreiber zum Umgang mit ausgeförderten Anlagen das Buch bietet einen Leitfaden über die regulatorischen Änderungen, mögliche Geschäftsmodelle und Hinweise für den Aufbau des Post-EEG-Geschäftsmodells im eigenen EVU. Des Weiteren ist als Update zu diesem Blogbeitrag zu ergänzen, dass die Ausschreibung für ausgeförderte Windkraftanlagen an Land von der EU nicht genehmigt wurde. Somit laufen alle WKA-Anlagen 2021 aus der Netzbetreiberförderung aus und wechseln in die Sonstige Direktvermarktung.

Update: Wenn du mehr über das Thema Post-EEG-Anlagen erfahren möchtest empfehlen wir unser Buch beim Springer Vieweg Verlag – Post-EEG-Anlagen in der Energiewirtschaft
